三月的孟加拉,春的时间,夏的景色,却初显秋的丰收。须臾间,高建人已用自己的足迹在孟加拉的土地上书写了浓浓的一笔。2017年2月26日,在高建公司副经理高振鑫的带领下,n8项目第一批监理人员到位并迅速投入工作,2019年3月26日17 名中方监理人员仍驻足在孟加拉这片土地上。
孟在远方:低头看,“孟”的脚下仍可辨识高建人汗水的痕迹。
路在脚下:抬头望,路的前方已可觅寻n8线秋的“果实”
7标跨铁路大桥共480榀t梁,现已全部架设完成,辛勤付出之后必有收获。

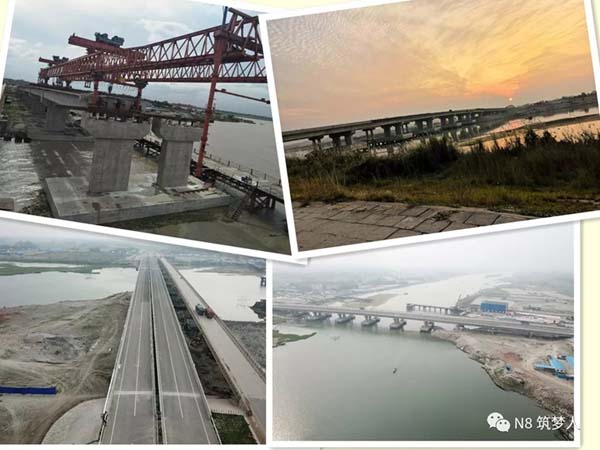

arial kha 大桥全长466.48米,采用45米预应力t梁,
桩长达61.5米。目前,正在竣工验收中。
10标跨线桥油面工作已经完成

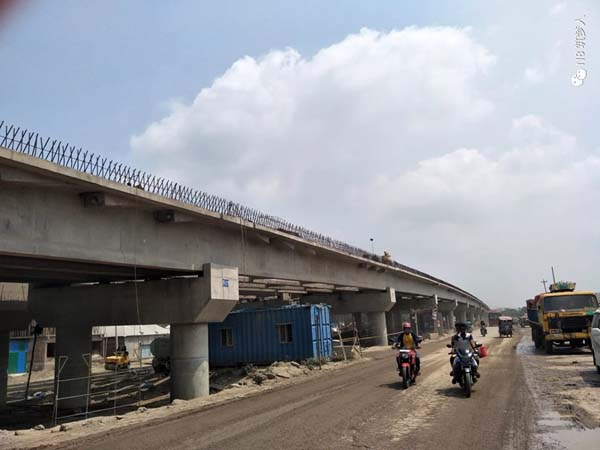

12标跨线桥fo-3,共14跨,112片梁,现已全部架设完成

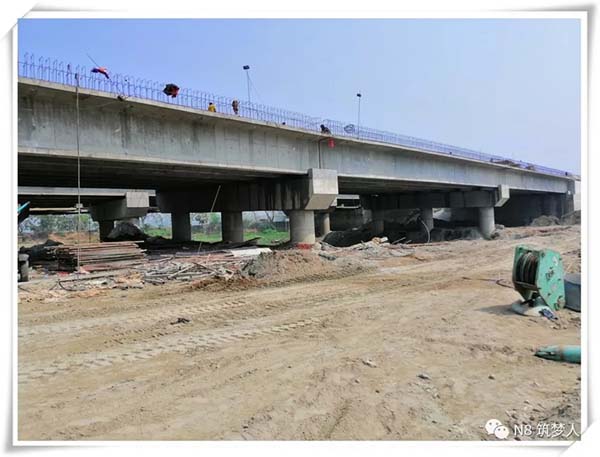

13标22号桥,由孟方单位承建,目前,桥面板浇筑工作已经完成。

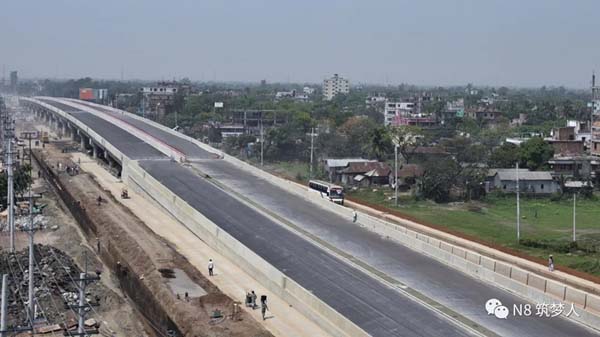

7标bhanag互通区,立交桥桥面板完成浇筑,互通区油面工作也已展开。
截止2019年3月24日,本项目已完成总产值471亿tk,占合同总金额736亿tk的64.0%;其中路基工程完成81%,路面工程完成43.6%,结构工程完成59.5%,其他附属工程也陆续开始施工。

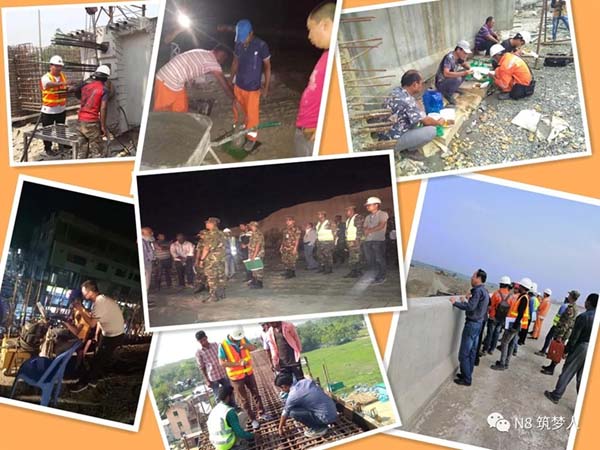

dg对于整个n8项目的的进度表示满意,对我们的监理工作表示了肯定,在这里我们衷心感谢业主对我们监理团队的信任,同时也致谢业主对我们工作的大力支持。
因为努力,所以有收获;因为有收获,我们更加努力。

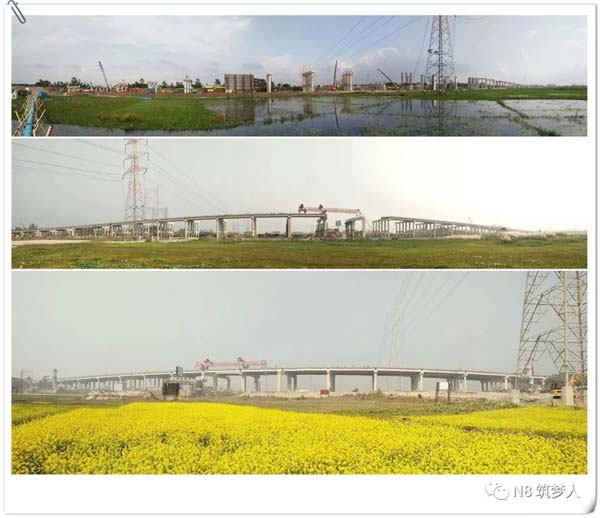

项目有欣慰之时,也有令我们担忧之处。一标 shubhada桥(ch34 598),为保证交通畅通,需要完成新桥施工才能开始老桥及老路基的工作;12标rob-04,共32跨,512片t梁,截至目前完成浇注166片,仍需加强进度管理。
当然秋的收获并未掩盖住一丝冬的气息,暂且不提n8仍未到达终点,只说孟加拉不应该是我们的彼岸。突然想起出征时那句简单而又熟悉的话语:不忘初心,撸起袖子加油干。我想我们未曾忘记初心,让我们撸起袖子加油干。
当然,三军未动,粮草先行。设研院和高建公司对我们的支持与帮助使我们孟加拉n8项目---海外的第一个监理项目---没有了后顾之忧。对此,我们只能尽最大的努力按时保质的完成n8项目。
